近日,衡水分中心養護項目傳來好消息,截至3月17日,衡水中心下轄的5個養護工程已全部開工,標志著衡水分中心養護工作邁入全面提速階段。

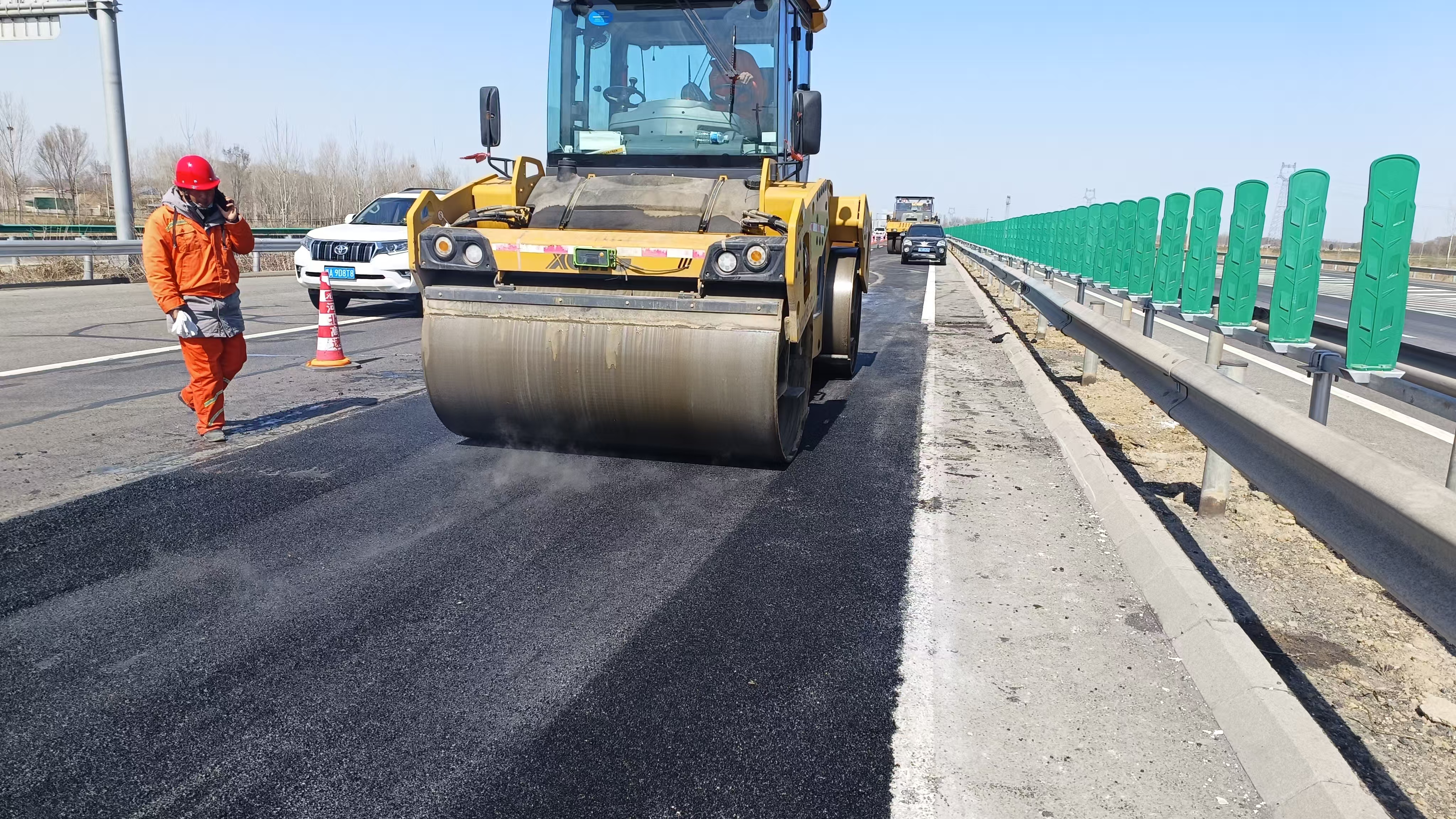

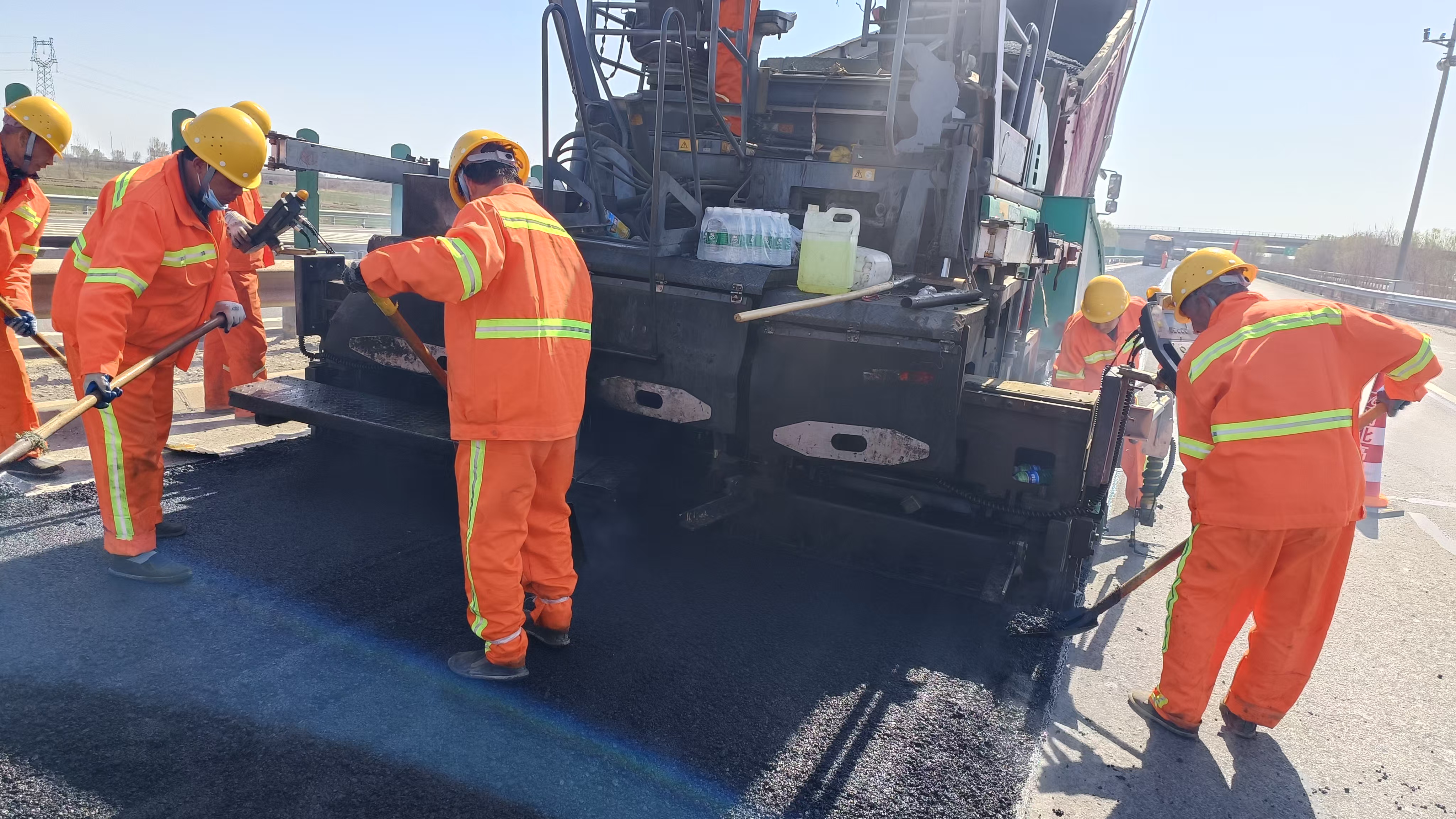

在青銀高速路面病害工程方面,已完成攤鋪銑刨工程量64780㎡,占總工程量的5.81%。同時,高聚物注漿工程已完成19773㎡,完成率高達89.58%。目前,2個高聚物注漿隊伍正在緊張施工,4個攤鋪銑刨作業面同步推進,日完成量達到30000㎡攤鋪銑刨。該工程計劃于4月30日完工。
大廣高速路面病害治理工程也取得顯著進展,已完成高聚物注漿3245㎡,占全部工程量的22%。目前,4個高聚物注漿隊伍正在作業,并計劃在25日前增加5套攤鋪銑刨隊伍進場施工。工程完工日期定于5月20日。
大廣高速交安設施改造工程方面,已完成護欄更換941米,占總工程量的2%。目前,2個作業面正在施工中,預計4月30日完工。
大廣高速路基綜合治理工程,已完成低聚物注漿73㎡,占全部工程量的1%,目前1個作業面正在施工,同樣預計4月30日完工。
值得一提的是,大廣高速橋梁病害治理工程中的裂縫封閉、粘貼碳纖維板、板底打孔等橋梁加固項目已全部完成。目前,河道手續已辦理完畢,1個作業面正在進行橋墩挖土方項目。預計該項目將于4月15日左右全面完工。
衡水分中心養護項目的全面開工,充分展現了養護公司養護工作的效率與成果。未來,衡水分中心將繼續加大養護力度,為廣大司乘提供更加安全、舒適、高效的出行體驗。
